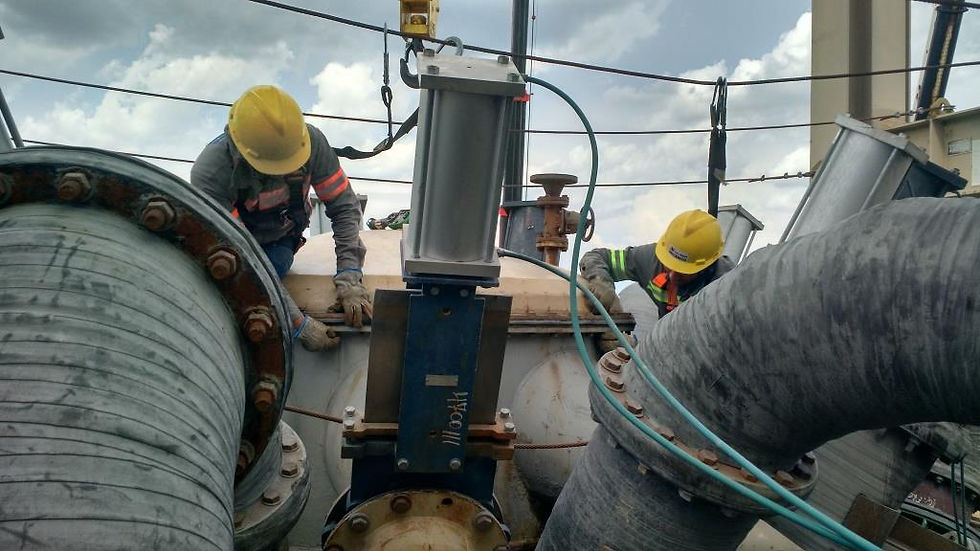

Paradas de manutenção na indústria: Entenda como funciona uma parada.
- Marcus Santyago
- 3 de fev.
- 8 min de leitura
Paradas de manutenção são projetos críticos para confiabilidade, segurança e continuidade operacional na indústria brasileira. Em uma janela curta, a planta concentra inspeções, desmontagens, intervenções mecânicas, elétricas e instrumentação, testes e comissionamento, quase sempre com alto volume de terceirizados e atividades simultâneas.
Este artigo aborda paradas programadas e grandes paradas industriais no Brasil, com foco prático em programação, engenharia de execução, contratação de terceiros e segurança de área.

Resumo rápido: Uma parada industrial bem-sucedida começa com antecedência, escopo controlado, pacotes executáveis e logística garantida. Na execução, o que preserva pessoas e protege o cronograma é um sistema de segurança baseado em Permissão de Trabalho, análise de riscos, controle de energias e gestão rigorosa de frentes e terceirizados.
Paradas de manutenção: por que elas definem desempenho e risco operacional
Parada não é apenas “mais manutenção”. É um evento de risco elevado porque comprime atividades críticas em poucos dias, altera rotinas da planta e aumenta o número de pessoas e interfaces.
O que muda durante uma parada e por que isso importa:
Alta simultaneidade de frentes: aumenta conflitos de tarefa e risco de interferência entre equipes.
Abertura de equipamentos e linhas: exige bloqueios, purgas, inertização e controle de atmosfera quando aplicável.
Mais trabalho em altura e acessos temporários: eleva risco de queda e demanda planejamento de ancoragens e resgate.
Intervenções elétricas e instrumentação: exige controle de energias e pessoal autorizado.
Espaços confinados: exige vigia, supervisão, capacitação e plano de emergência.
Içamentos e movimentação de cargas: exige área segregada, sinalização e plano de rigging.
Parada industrial é um projeto de alto risco porque comprime atividades críticas em curto intervalo, com grande exposição a interferências e energias perigosas.
Tabela útil: quando a parada vira requisito de integridade e conformidade
Gatilho típico | O que costuma exigir parada | Por que importa |
Integridade de caldeiras, vasos e tubulações | Inspeções internas, reparos, testes | Preserva integridade e conformidade técnica |
Grandes modificações e interligações | Adequações, substituições, novas linhas | Reduz risco de falha por mudança não controlada |
Confiabilidade e performance | Trocas planejadas, revisões, limpeza | Recupera disponibilidade e reduz falhas recorrentes |
Barreiras de segurança de processo | Válvulas, instrumentação crítica, intertravamentos | Evita degradação de camadas de proteção |
Paradas de manutenção: como a programação funciona do planejamento ao start
Paradas complexas pedem planejamento com meses de antecedência, marcos claros e congelamento progressivo de escopo e cronograma. Sem isso, a parada vira um evento reativo.
Linha do tempo de referência para gestão da parada:
12 a 18 meses antes: definição e desafio de escopo: reduz escopo elástico que estoura prazo e custo.
12 a 6 meses antes: engenharia de pacotes e estratégia de contratação: garante materiais críticos, andaimes, içamentos e mão de obra qualificada.
6 a 3 meses antes: detalhamento de sequência e janelas: reduz interferência e ociosidade.
90 a 30 dias antes: mobilização e prontidão de segurança: reduz incidentes de início e falhas de integração.
Execução: controle diário de progresso: corrige desvios cedo, antes de virar atraso estrutural.
Encerramento: handover e lições aprendidas: melhora o próximo ciclo de confiabilidade.

Em paradas industriais, o cronograma real nasce da sequência de execução e das interfaces, não do desejo de prazo.
Tabela útil: entregáveis mínimos por fase
Fase | Entregáveis que não podem faltar | Evidência objetiva |
Definição | Termo de abertura, escopo macro, premissas e restrições | Lista de ativos, prioridades e riscos |
Planejamento | WBS, rede lógica, caminho crítico, plano de suprimentos | Cronograma baseline e curva de recursos |
Preparação | Pacotes de trabalho, desenhos, listas de materiais | Pacotes aprovados e liberados |
Execução | Rotina de controle, gestão de mudanças, qualidade | RDO, medições, inspeções e registros |
Start-up | Plano de testes, comissionamento, checklists | Registros de testes e liberações |
Como transformar escopo em pacotes executáveis no campo
O erro mais caro em paradas é mandar para o campo um “escopo” que ainda não virou pacote. Pacote bom é o que qualquer encarregado entende, mede e executa com segurança.
O que um pacote de trabalho robusto precisa conter:
Escopo fechado e critério de aceite: reduz retrabalho e disputas de qualidade.
Materiais, ferramentas e consumíveis garantidos: evita parada por falta de item crítico.
Sequência e dependências claras: evita bloqueios por interferência entre frentes.
Riscos e controles definidos: inclui Análise de Risco, Permissão de Trabalho e bloqueios.
Tempo padrão e produtividade esperada: melhora o controle diário e decisões rápidas.
Inspeções e pontos de verificação: sustenta qualidade sem atrasar o caminho crítico.
Pacote de trabalho é o elo entre engenharia e execução; sem ele, a parada vira improviso.

Segurança de área: o sistema operacional da parada
A segurança de área não é um “setor separado”. Em parada, ela vira o sistema operacional que permite executar com previsibilidade, especialmente com terceirizados e tarefas simultâneas.
Controles que sustentam a parada no dia a dia:
Gestão de riscos e PGR: consolida perigos, medidas, responsáveis e evidências antes de executar.
Permissão de Trabalho e Análise de Risco: formaliza condições seguras para tarefas críticas.
Controle de energias e isolamentos: evita acionamentos, pressões residuais e energias armazenadas.
Gestão de espaços confinados: vigia, supervisão, monitoramento e prontidão de emergência.
Gestão de trabalho em altura: ancoragens, inspeções, resgate e segregação de área.
Ordem, limpeza e sinalização: reduz quedas, colisões e erros operacionais.
Gestão de mudanças no campo: evita que ajustes de sequência criem novos riscos.
Em parada industrial, segurança de área não é fiscalização; é engenharia de controles aplicada ao minuto a minuto.
Tabela útil: matriz rápida por tipo de tarefa
Tarefa comum na parada | Controle-chave | Evidência mínima |
Trabalho em altura | Ancoragem, resgate, segregação | AR, PT, inspeções e liberação |
Espaço confinado | Vigia, monitoramento, emergência | AR, PT, equipe treinada |
Intervenção elétrica | Isolamento e pessoal autorizado | Bloqueios, testes e liberação |
Máquinas e equipamentos | Proteções e procedimentos | Bloqueios, checklists e inspeção |
Abertura de vasos e caldeiras | Integridade e rastreabilidade | Inspeção, testes e registros |
Içamentos | Plano de rigging e área isolada | Checklist e sinalização |
Contratação de terceirizados: como ampliar capacidade sem perder controle
Paradas aumentam rapidamente o efetivo no site. A gestão de terceirizados precisa ser tratada como parte do projeto, com critérios técnicos e de segurança desde o início.
Modelo prático de gestão de contratadas:
Qualificação técnica e de segurança antes da contratação: reduz entrada de empresas sem capacidade real.
Onboarding padronizado com regras claras: alinha comportamento e reduz desvios por desconhecimento.
Matriz de competências por função: garante que só atua quem está habilitado para a tarefa.
Gestão de interfaces: define claramente quem libera, quem executa e quem opera.
Supervisão de campo com autoridade para parar: transforma padrão em prática real.
Rotina única de PT e AR: evita “várias obras” dentro da mesma parada.
Terceirização em parada só é segura quando o controle permanece com o dono do risco, no campo e em tempo real.

Indicadores que mostram se a parada está sob controle
Indicador bom em parada responde duas perguntas: estamos seguros e vamos terminar no prazo.
KPIs que realmente ajudam na gestão:
Aderência ao caminho crítico: antecipa atraso antes de virar inevitável.
Percentual de pacotes prontos antes do start: reduz improviso e retrabalho.
Produtividade por disciplina e por frente: permite ajuste de recursos baseado em dados.
Retrabalho e não conformidades: mede qualidade do pacote e execução.
Desvios críticos de segurança e quase-acidentes: mostram risco latente mesmo sem acidentes.
Eficiência de liberações e permissões: reduz espera e evita frentes travadas.
Dados numéricos em destaque
Acidentes de trabalho registrados no Brasil em 2024: 724.228 segundo dados divulgados pelo Ministério do Trabalho e Emprego. Tendência: alta relevância para rigor de SST em obras e paradas.
Acidentes notificados no período 2012 a 2024: 8.824.286 segundo a base Smartlab de SST. Tendência: persistência estrutural, exige maturidade de prevenção.
Antecedência recomendada para grandes paradas: 12 a 18 meses como referência de boa prática de gestão. Tendência: estabilidade.
Trabalho em altura como atividade de alto risco em paradas devido a acessos e montagens. Tendência: alta incidência em eventos com múltiplas frentes.
Contexto regional: paradas industriais em Minas Gerais
Em regiões industriais como João Monlevade e o corredor metalúrgico de Minas Gerais, paradas costumam enfrentar disputa por recursos especializados e janelas concentradas em segmentos pesados.
Particularidades comuns em MG e impacto prático:
Concentração de siderurgia, mineração e metalmecânico: disputa por mão de obra, andaimes e içamentos no mesmo período.
Logística e lead time de itens críticos: exige compras antecipadas e planejamento de transporte.
Áreas extensas e múltiplos pontos de intervenção: aumenta necessidade de segregação e controle de interfaces.
Padrões elevados de exigência de segurança: aumenta necessidade de evidências, rotinas e supervisão de campo.

Em polos industriais de Minas Gerais, a vantagem competitiva da parada está na preparação logística e na disciplina de segurança para múltiplas contratadas.
Como a Enjatec se encaixa como escolha técnica e segura em paradas
Em paradas, o contratante não compra apenas mão de obra. Compra previsibilidade, coordenação e controle de risco. É nesse ponto que experiência e padrão de campo fazem diferença.
Onde a Enjatec tende a gerar valor em paradas industriais:
Experiência de mais de 26 anos em ambiente industrial: reduz curva de aprendizado e melhora tomada de decisão em campo.
Cultura de segurança aplicada à rotina: transforma PT, AR, segregação e bloqueios em prática consistente.
Integração entre planejamento, execução e controle: melhora pacotes, reduz retrabalho e aumenta aderência ao cronograma.
Gestão estruturada de terceirizados: eleva controle operacional com múltiplas frentes.
Compromisso com o contratante e com a vida: prioriza entrega segura, dentro do escopo e com rastreabilidade.
Exemplo prático de atuação em paradas: Em eventos com muitas frentes, a Enjatec atua com rotina diária de liberação por área, PT por tarefa crítica, verificação de condições antes do início, segregação física e controle de desvios em campo. Esse modelo reduz interferências e evita que pressão de prazo vire atalho de segurança.
Parada bem executada é aquela em que prazo e segurança não competem, porque o planejamento eliminou improvisos.
Checklist prático para o contratante antes de aprovar o start
Perguntas objetivas que evitam erro caro:
O escopo está desafiado e congelado? Se não, o risco de estouro é alto.
Os pacotes estão executáveis com materiais garantidos? Se não, haverá ociosidade e retrabalho.
A gestão de riscos está integrada à rotina de PT e à supervisão de campo? Se não, o controle será reativo.
Os terceirizados foram qualificados e integrados com padrão único? Se não, a parada vira um conjunto de obras desconectadas.
Existe prontidão de emergência para altura e espaço confinado? Se não, há lacuna crítica.
A operação está preparada para o handover e start-up? Se não, o retorno pode falhar.
Conclusão
Paradas de manutenção mudam o jogo para quem opera ativos pesados no Brasil porque concentram risco humano, risco técnico e risco financeiro no mesmo intervalo. A diferença entre uma parada “apertada” e uma parada “controlada” aparece em três pontos: escopo disciplinado, pacotes executáveis e segurança de área aplicada com autoridade no campo.
Para quem contrata, a preparação é simples e exigente: planejar cedo, congelar o que precisa ser congelado, contratar com critério e garantir que o padrão de segurança funcione na prática, não apenas no papel.
Quer aprofundar o tema para a sua realidade de planta e janela de parada? Use este guia como checklist e referência para estruturar o próximo ciclo com mais previsibilidade e menos improviso.
FAQ
1. Com quanta antecedência devo iniciar o planejamento de uma parada?
Para grandes paradas, a referência prática é iniciar entre 12 e 18 meses antes, para fechar escopo, definir estratégia de contratação e garantir materiais críticos.
2. O que mais atrasa uma parada industrial na prática?
Escopo que cresce durante a execução, pacotes incompletos e conflitos de interface entre frentes, que geram retrabalho e espera por liberação.
3. Quais são os maiores riscos de segurança em uma parada?
Trabalho em altura, espaço confinado, energias perigosas, içamentos e interferência entre equipes, especialmente com terceirizados.
4. Quais normas mais aparecem em paradas industriais no Brasil?
NR 01, NR 10, NR 12, NR 13, NR 33 e NR 35, por cobrirem gestão de riscos, eletricidade, máquinas, integridade, espaço confinado e trabalho em altura.
5. Como controlar terceirizados sem travar a parada?
Com qualificação prévia, onboarding padronizado, rotina única de PT e AR, gestão de interfaces e supervisão de campo com autoridade.
6. O que define um bom pacote de trabalho em parada?
Escopo fechado, materiais garantidos, sequência definida, riscos e controles explícitos, tempo padrão, critérios de aceite e pontos de inspeção.
